道路路基壓實度檢測的取樣、計算與記錄全流程

發表時間:2025-07-18 08:49

一、取樣前的三項準備

  1. 取樣計劃
    根據《公路工程質量檢驗評定標準》JTG F80/1,路基每1000 m2至少檢測3點,不足1000 m2按3點計。施工員在平面圖用鉛筆圈出取樣位置,避開雨水口、電纜井等構造物,編號“Y-J-001、002……”。


  2. 設備清單
    環刀(100 mm×127.7 mm)、灌砂筒、標準砂、天平(0.1 g精度)、酒精燃燒法含水率盒、削土刀、記錄表。所有設備進場前送計量站年檢,貼合格標簽。

  3. 人員交底
    項目技術負責人對取樣員和試驗員做口頭交底:取樣深度、環刀旋轉下壓速度、砂筒灌砂高度等關鍵動作,并簽字確認交底記錄。

二、現場取樣步驟

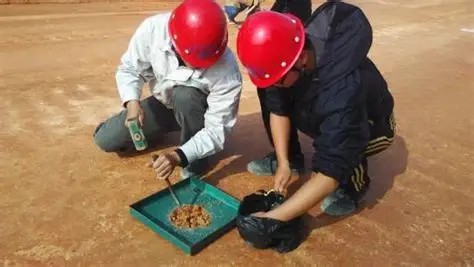

  1. 環刀法(適用于細粒土)
    ① 清除表層松散土,整平面積約30 cm×30 cm;
    ② 環刀內壁涂薄層凡士林,刀口向下垂直壓入,邊壓邊旋轉,至環刀頂面與土面齊平;
    ③ 削去環刀外多余土,立即加蓋,兩端用保鮮膜封好,貼標簽“樁號+深度+編號”。

  2. 灌砂法(適用于粗粒土或環刀法困難地段)
    ① 整平測試面,放置基板,挖φ150 mm圓孔至設計壓實層底;
    ② 稱量孔內濕土質量;
    ③ 用已知密度的標準砂灌滿試坑,記錄耗砂量,計算試坑體積。

三、試驗室計算

  1. 濕密度
    ρ濕 = 濕土質量 / 試樣體積(環刀容積或灌砂體積)。

  2. 含水率
    取代表性土50 g,酒精燃燒三次至恒重,測含水率w。

  3. 干密度
    ρ干 = ρ濕 / (1 + w)。

  4. 最大干密度與壓實度
    采用擊實試驗得到最大干密度ρmax,壓實度 = (ρ干 / ρmax) × 100%。

四、記錄與簽字

  1. 原始記錄表
    字段包括:工程名稱、樁號、層次、取樣深度、環刀號、濕土質量、含水率、干密度、壓實度、見證人簽字、日期。記錄不得涂改,如需更正劃單斜線并加蓋更正人私章。

  2. 見證要求
    監理工程師現場見證取樣過程,在記錄表“見證人”欄簽字;若監理缺席,拍照記錄取樣過程,照片命名“取樣編號+日期”。

五、合格判定與不合格處理

  1. 合格標準
    路基壓實度≥設計值(一般≥93%,特殊路段≥95%)。

  2. 不合格處理流程
    ① 立即標記范圍,用石灰粉畫出邊界;
    ② 分析原因:含水率偏高則翻曬,偏低則灑水;碾壓遍數不足則增加靜壓+振壓;
    ③ 處理完成后重新取樣,合格后方可進入下一層;
    ④ 兩次不合格需召開質量分析會,形成會議紀要并上報公司質安部。

六、常見錯誤與糾正措施

  1. 取樣深度不足
    壓實層厚度20 cm,取樣深度卻只到15 cm,導致壓實度虛高。
    → 用鋼尺插入取樣孔測量深度,確保貫穿全層。

  2. 環刀法用于含礫石土
    礫石粒徑>5 cm時,環刀易被頂歪。
    → 改用灌砂法或挖坑灌水法。

  3. 含水率試驗未冷卻稱重
    熱土直接稱量,含水率偏小。
    → 燃燒后靜置2分鐘再稱重,確保室溫。

  4. 記錄表數字潦草
    手寫“7”與“1”易混淆。
    → 采用打印體填寫,數字加下劃線。

七、資料歸檔

  1. 電子臺賬
    Excel臺賬字段:日期、樁號、層次、壓實度、合格/不合格、處理措施。每月底打印簽字后掃描PDF,上傳公司NAS。

  2. 紙質檔案
    原始記錄表、擊實報告、見證記錄按“單位工程—分部—分項”順序裝訂,每卷厚度不超過40 mm,卷內目錄手寫頁碼。

八、經驗小結
路基壓實度檢測并不復雜,關鍵是“取樣位置可復現、計算過程可追溯、不合格處理有閉環”。項目部只要嚴格執行上述流程,就能把壓實度風險控制在自檢階段,減少外部抽檢不合格帶來的經濟與信譽損失。
