一、接入:找點、開口、辦手續
臨水:提前7天向自來水公司報裝DN50臨時水表,開口位置距紅線≤30 m,水表井尺寸600 mm×600 mm×800 mm,井蓋承重≥5 t。

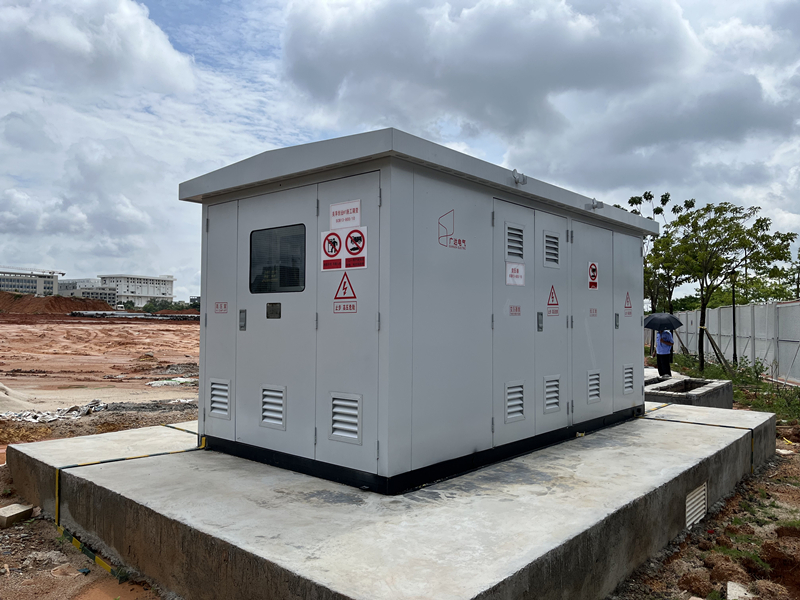

臨電:向供電所申請臨時箱變50 kVA,高壓跌落式熔斷器距地≥4.5 m,低壓出線直接入工地一級柜。

二、布置:電纜、水管一次成網
電纜:YJV 3×25+2×16,埋深≥0.7 m,過路穿SC100鍍鋅鋼管,兩端設電纜標志樁,樁頂高出地面0.3 m,紅白相間油漆。
三級配電:一級總箱→二級分箱→三級開關箱,間距≤30 m,分箱掛墻高度1.4 m,箱門朝外開。
漏電保護:總箱漏電動作電流≤150 mA,分箱≤75 mA,開關箱≤30 mA,每月測試一次,貼“合格”標簽。
臨水主管:PE100 DN50,埋深≥0.8 m,坡度1‰,最低點設泄水閥;支管DN25,每隔25 m設一個消防栓,栓口距地1.1 m。
三、計量:水、電雙表對照
電表:一級柜內裝三相四線電子表,倍率200/5,表底拍照留檔。
水表:DN50機械表,表前加閘閥、表后加止回閥,讀數每月1日、15日各抄一次。
臺賬:手寫《臨水臨電抄表記錄》,日期、讀數、倍率、抄表人四項即可,貼于值班室墻面。
四、使用:雨棚、消防、巡檢
雨棚:配電箱上方設雙層彩鋼瓦雨棚,挑出箱面0.5 m,防雨等級IP54。
消防:消防栓旁配25 m水帶+φ19水槍,箱體紅色油漆,每月試水一次。
巡檢表:每日上午、下午各一次,巡檢人簽字,發現問題立即斷電整改。
五、拆除:先電后水、先支后干
停電:提前3天向供電所申請拆表,確認無負荷后先拆低壓、再拆高壓。
拆線:電纜抽出后立即用絕緣膠帶封頭,卷盤標識“臨電回收”,避免與正式電纜混淆。
拆管:PE管割斷后熱熔封口,防止泥土進入;鍍鋅鋼管拆除后敲掉瀝青層,分類堆放。
復原:電纜溝回填細土夯實,道路面層切割邊線用瀝青灌縫;水表井拆除后,井蓋處補C25混凝土與原路面齊平。
六、手寫驗收單模板
項目名稱:________
驗收日期:________
電纜已全部拆除 □
管道已封堵、回填夯實 □
路面已復原、無沉降 □
水表井已拆除、井口補平 □
現場廢料已清運 □
施工單位:(簽字)
監理單位:(簽字)
七、小結
按“接入先行、布置成網、計量留痕、使用有檢、拆除有序、復原驗收”六步執行,臨水臨電即可一次性布置到位、一次性拆清離場。
