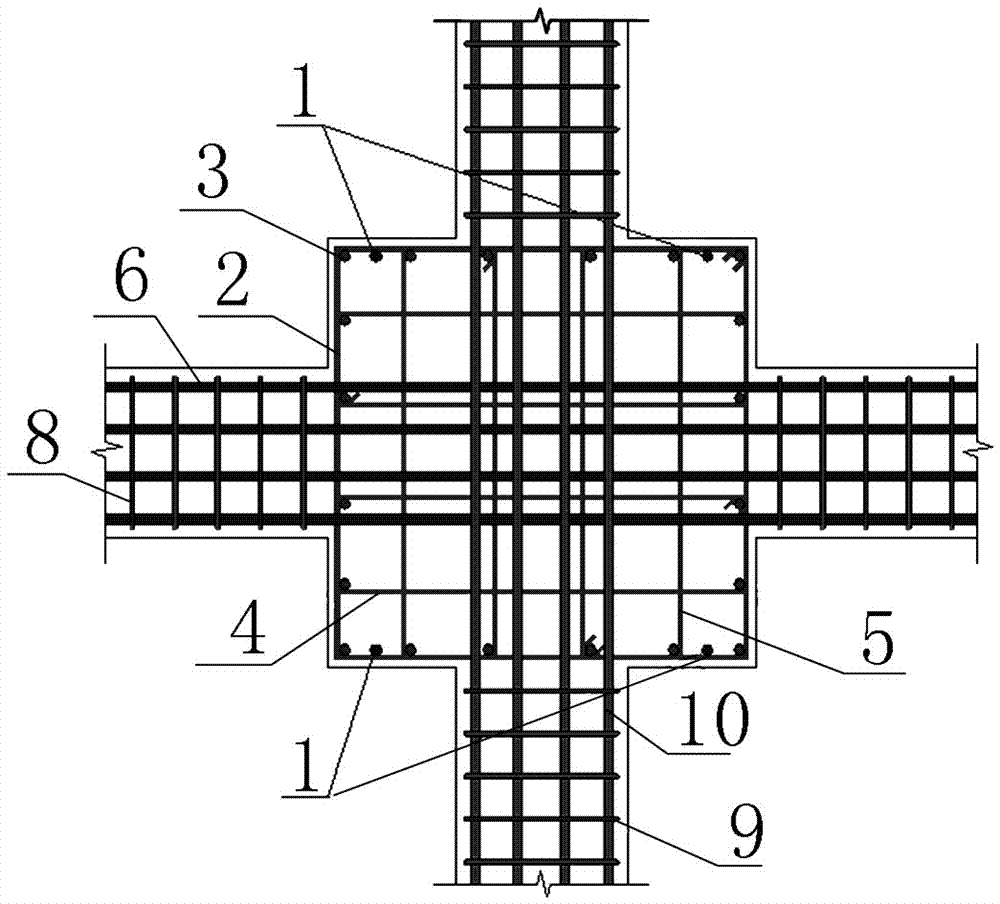

一、節點構造認知
框架結構在豎向荷載與水平地震作用下,梁端與柱端同時承受彎矩、剪力及軸力,節點區成為內力匯集與重分配的核心。規范要求節點應具備足夠的承載力、延性和剛度,其構造關鍵在于鋼筋的合理布置與有效錨固。

二、鋼筋錨固長度
基本原則
梁縱向鋼筋伸入柱內的錨固長度必須滿足《混凝土結構設計規范》GB 50010-2010(2024年版)規定的受拉錨固長度La與抗震錨固長度LaE。
計算參數
LaE = ζaE × La
其中:
現場取值
以C30混凝土、HRB400級鋼筋為例,d=25 mm時,La≈38d=950 mm,二級抗震LaE≈1.05×950=998 mm,現場取1000 mm。
構造要求
梁面筋彎折錨固:水平段≥0.4LaE,彎折段15d;
梁底筋錨固:優先直線錨固,不足時可90°彎折,彎折段12d;
負彎矩筋:在柱內貫通或延伸至相鄰梁內,錨固長度同面筋。
三、箍筋加密范圍
加密目的
提高節點區抗剪能力,約束核心區混凝土,增強延性。
加密區長度
加密間距
復合箍
節點核心區優先采用復合箍或井字箍,四肢箍或六肢箍,保證135°彎鉤,彎鉤直線段≥10d。
四、保護層厚度控制
規范值
框架梁柱節點保護層厚度與環境類別、混凝土強度有關。室內正常環境,C30混凝土時:
控制措施
采用高強度塑料墊塊,梅花形布置,間距≤600 mm;
墊塊厚度允許偏差±2 mm,現場抽檢每施工段不少于5處;
模板驗收時,用鋼筋保護層厚度檢測儀掃描,合格率≥90%。
五、施工縫設置與處理
節點區原則
節點核心區混凝土應連續澆筑,避免施工縫。當必須留置時,應避開核心區,施工縫距離節點邊緣≥500 mm,并按規定鑿毛、沖洗、潤濕、鋪漿。
鑿毛標準
人工鑿毛:剔除浮漿,露出石子≥1/3粒徑;
機械鑿毛:拉毛深度2–3 mm;
鑿毛后高壓水沖洗,無明水、無積水。
鋪漿
澆筑混凝土前,先鋪10–15 mm厚與混凝土同強度等級的水泥砂漿,隨鋪隨澆。
六、鋼筋定位與交叉避讓
主筋定位
柱縱筋位置采用定位箍筋固定,每2 m設置一道;梁面筋采用“扁擔鐵”或“井字架”定位,間距≤1 m。
交叉避讓
七、現場質量控制要點
鋼筋隱蔽驗收
節點鋼筋綁扎完成后,先自檢,再專檢,最后監理驗收。驗收內容:錨固長度、箍筋間距、保護層厚度、鋼筋規格及數量。
影像留存
驗收節點拍照不少于3張:整體布置、錨固彎折、箍筋加密區。照片命名“節點-樓層-日期”。
問題整改
發現問題立即整改,整改后重新驗收,合格方可封模。
八、小結
梁柱節點鋼筋綁扎必須嚴格執行規范構造要求:錨固長度足夠、箍筋加密到位、保護層厚度準確、施工縫合理設置。通過事前交底、過程檢查、事后驗收,可確保節點安全可靠,為整體結構抗震性能奠定堅實基礎。
